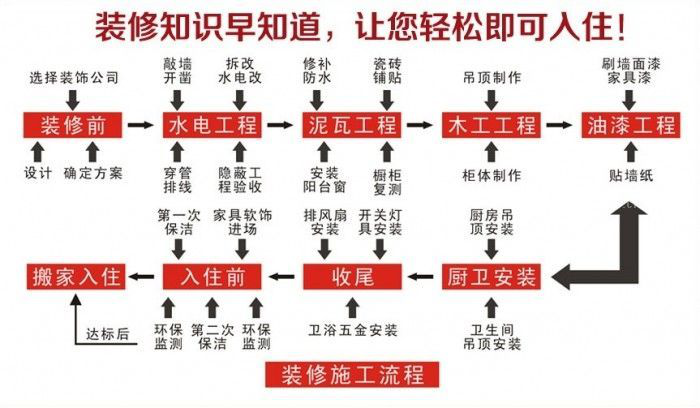

一般情況下,裝修工程的施工順序是:建筑結構改造→水電布線→防水工程→瓷磚鋪裝→木工制作→木質油漆→墻面涂飾→地板鋪裝→水電安裝→設備安裝→污染治理→衛生清潔→吉日入住。家居裝修中各工種進場施工順序是:瓦工→水電工→泥水工→木工→油漆工→水電工→設備安裝工→污染治理工→清潔工。
下面介紹些裝修施工過程中需要特別注意的問題(裝修注意事項)
一、首先是辦理入場手續。一般來說,辦入場手續需要裝修隊負責人的身份證原件與復印件、業主身份證原件與復印件、裝修公司營業執照復印件、裝修公司建筑施工許可證復印件,還有裝修押金,當然辦理之前還需具體詢問一下業主所在的房屋管理處。
二、接下來是敲墻。在設計前要掌握建筑的承重結構,分清可拆除部分和不可拆除部分。一般情況下,在實行統一物業管理的小區中,除建筑的承重墻、柱以外,凡影響建筑外觀的建筑構件不得改變,如窗、陽臺等。
三、敲完墻后,垃圾清理完畢,泥水工應該進場了。泥水工主要負責砌墻、批灰、零星修補、貼瓷磚、做防水、地面找平、裝地漏。
1、墻和批灰都要用到水泥砂漿。砌墻、批灰是泥水工的前期工作,做完這兩項后,泥水工會自己先量好砌墻、批灰的實際面積,然后他會和業主復量這些尺寸。
2、直角邊墻面磚與圓角邊墻面磚相比,鋪裝后容易產生不平或磚縫不齊的問題,建議直角邊墻面要選擇質量較高的產品,在經濟投入不是很大的情況下,盡量選擇圓角墻面磚。
3、馬賽克的施工要求較為嚴格,應先將墻面抹灰找平,從上往下鋪裝。墻面花片和地面裝飾線的鋪裝設計要考慮家具和設備的布置,避免遮擋,影響空間效果。
4、一個房間內瓷磚最好由一個人來貼,如果由兩個人來做的話,因其風格不一樣有可能貼出來的效果會有差別。
5、除了防水工程要按要求施工外,防水施工完畢后,要做蓄水測試。注意潮濕空間內防潮,防潮性較差的家具要布置在干燥空間,在使用木制家具做廚房和餐廳隔斷時,一定要做好防水處理;緊靠衛生間、廚房墻面的木制柜類家具背面也需要做防潮處理。
四、泥水工砌墻之后批灰之前,水電工同時進場進行水電改造。水電改造的主要工作有水電定位、打槽、埋管、穿線
1、電改造的第一步是水電定位,這里的家裝注意事項也需要您細心對待。根據用戶的需要定出全屋開關插座的位置和水路接口的位置,水電工要根據開關、插座、水龍頭的位置按圖把線路走向給用戶講清楚。而且要注意“水走天、電走地”原則,即水管走天棚,強、弱電盡量走地面,且強、弱電之間不能互相交叉及平行距離大于30厘米。
2、配電箱、信息箱的安裝設計要考慮使用方便、隱蔽、安全,還要注意和外來主線直接相連;電氣線路不可隱藏在建筑承重墻、柱內。
3、插座、開關、燈具的電氣線路設計要考慮室內空間的可變性,為可能的不同空間使用狀況做準備,減少部分使用者在使用過程中的再規劃設計的障礙,例如,書桌、裝飾柜、電器設備的移動對用電、用水的影響,同時要注意新埋線和換線的價格是不一樣的。
4、水電定位之后,接下來就是打槽了。好的打槽師傅打出的槽基本是一條直線,而且槽邊基本沒有什么毛齒。注意打槽之前,務必讓水電工將所有的水電走向在墻上劃出來標明,記得對照水電圖,看是否一致。
五、水電改造完成后木工進場,做木工要注意
1、木工應自帶工具箱、工作臺、空氣壓縮機等常用工具,特別是工作臺一定不要讓裝修工人用業主買的木材訂做,在裝修前一定要跟裝修公司或裝修隊工頭講清楚。
2、木工進場前,板材先進場,仔細看一下進場的板子是否與合同相符,是否是正品。
3、木工是裝修中的甲醛來源大頭。要控制這一點,除了板子要符合國家環保規定外,用的木器漆也要選好。注意室內裝修污染。有條件的家庭一定要在裝修進程中進行必要的污染預防,如:大芯板要選擇E1或E0級別的、雙面板要選擇露水河的或其他能達到E1級別的、強化復合地板要選E1級的、地板下面要鋪放防止地板甲醛及霉菌和蟲害污染的地板伴侶、大理石要買輻射達標的、膠及油漆涂料要注意其環保指數是否達標等。裝修后、入住前 六、油漆工進場要在泥水工批完灰,墻面干透之后進場批膩子,也就是油漆第一階段。裝修刷漆如果是一遍底漆兩遍面漆,那么必須用砂紙打磨墻面三次。
六、電路設置及注意事項
1、 回路設置不合理:家裝一般根據用電和電器配備情況,設置5—8個回路。
2、 亂用電線規格:家裝中使用的電線為單股銅芯線,主要有三個規格,分別是4.0mm2,、2.5mm2 和1.5mm2。每種規格的線應用到不同的位置,不能亂用。
3、 不設置專用線:家裝要求空調、熱水器等大功率電器必須設置用專線,這樣才能滿足用電負荷的要求,保證電器正常運行和用電安全。
4、 開關接線錯誤:正確接線方法應該是開關接相(火)線,燈頭接零線。
5、 插座接線錯誤:正確接線方法應該是右相(火)線,左零線,上地線。
6、 電路布線不規范:電路布線一定要橫平豎直,所有電線一定套PVC管。
7、 單管穿線過多:一根PVC管內穿線最多不能超過8根,不能超過PVC管內截面的40%。
8、 電源線與信號線同管敷設:造成相互干擾,影響電視、電話、網絡、音響等的使用效果。
9、 不設置整個電路的地線:會留下重大的用電安全隱患。
七、水路安裝及注意事項
1、材料選擇不當:家裝中給水管應全部使用PP—R管,其他材質管道最好不要使用。
2、管道配置不合理:對于管徑要求主給水管使用6分,支管使用4分,對于管道的耐壓強度要求熱水管使用2.0MP,冷水管使用1.6MP。
3、管道布置不規范:家裝給水管應全部采用暗敷設工藝,要求管道布置橫平豎直,左熱水右冷水,上熱水下冷水。
4、不進行水壓試驗:管道敷設完畢后必須進行水壓試驗,試驗壓力為0.6MP,試壓合格后,管道才允許封閉。
5、預留管口尺寸不準:應按照混水閥兩個進口尺寸確定預留管口尺寸大小,否則后期混水閥將無法安裝到位。
6、排水管亂用材料:排水管必須使用PVC管,主管和座便器使用100mm管,其他位置使用50mm管,特殊位置可使用金屬波紋管。
7、排水管安裝距離太長:規范要求以最短的距離連至主排水管上,管道過長不利排水順暢。
8、不進行通水試驗:排水施工完后,必須進行通水試驗,檢查排水管道是否暢通。
9、地漏的坡度倒置:地漏管道的排水口應處于排水坡度的最高端,而地磚排水坡度正好相反,要求地漏排水口處于整個地面的最低處
八、木工工藝的檢查
1、吊頂木質龍骨必須涂刷防火涂料,吊頂結構應安裝牢固,龍骨應順直平整。
2、吊頂罩面板接縫處應留3—5㎜間隙,并倒出45度斜角。
3、石膏板應用沉頭螺釘固定,頂帽必須防繡處理。
4、飾面板進場后應涂刷一遍封底漆,防止施工過程中造成污染。
5、木工施工中要求汽釘或紋釘的釘帽應略低于板面。
6、門、窗套基層必須使用九厘板或木芯板,不得將槽板直接固定在墻體上。
7、同一立面上柜門縫隙應橫平豎直,寬窄一致。
8、所有外露裁口均應收口封邊,線條收口部位應順直,表面應平整。
9、抽屜、梭門、柜門等應開啟靈活,回位正確,五金件安裝應整齊牢固。
九、泥瓦工工藝的檢查
1、使用的水泥標號和安定性必須符合國家標準。
2、砌墻用1:2水泥砂漿,紅磚或輕質磚應錯縫,墻體應垂直,表面應平整。
3、3、抹灰用1:1水泥砂漿,基層應充分潤濕,厚度8—10㎜,表面應平整但不允許收光。
4、封閉線管用1:1水泥砂漿,水泥砂漿應低于墻面8—10㎜,以便后續刮膩子處理平整。
5、墻地磚鋪貼前應放水平標志線定位,施工過程中墻磚應掛垂線,地磚應拉井字線。
6、墻磚非整磚寬度不得小于整磚的1/3,非整塊墻地磚應排放在次要部位或陰角處。
7、墻磚鋪貼前泡水時間不少于2小時,并陰干后在鋪貼。
8、墻磚應采用2:1水泥砂漿濕貼法工藝,不允許使用純水泥貼墻磚。
9、鋪地磚應使用體積比為1:3的干性水泥砂漿,采用干鋪法工藝。
10、墻地磚勾縫應密實,線條順直,表面潔凈,并在施工完24小時內進行。
11、廚、衛地磚鋪貼應順排水口方向留1—2%坡度,地漏設置在最低處
